不少朋友经常询问,Excel 能否制作兼具动态进度条与趋势分析功能的甘特图?答案是肯定的,而且实现方法比想象中更清晰。不过,操作顺序切勿颠倒:首先,将任务名称、开始时间、结束时间(或工期)以及完成进度这几列整理规范;接着,利用日期轴区域构建甘特主条;然后,为完成进度列添加数据条;最后,在右侧补充迷你图以观察阶段波动。这样一来,修改日期、工期或百分比时,整张表格会自动联动,无需每次手动调整图形。
这套方法特别适合项目排期表、活动执行表、研发周计划,乃至装修进度清单等需要同时查看时间线、完成状态和阶段变化的应用场景。只要表头与日期格式在一开始就规范设置,后续每天只需更新任务日期和完成进度,不必反复重绘甘特图。
第一步:先把任务列和日期列整理成能直接联动的结构
首先,在左侧任务区保留最核心的几列:任务名称、开始时间、结束时间(或工期)、完成进度。任务名称用于区分每一行,开始时间和结束时间决定甘特条落在哪段日期轴中,完成进度则是后续制作动态进度条的依据。列标题越清晰,后期应用规则时越不容易选错引用列。
如果当前表格中填写的是“7天”“完成80%”“预计7月初”这类混合文本,请先拆分处理。日期列必须是真实日期值,工期应为纯数字,完成进度要么使用百分比,要么采用0到1的数值。这一步若省略,后续的甘特主条和进度条将无法自动跟随变化。
第二步:把开始时间处理成标准日期,再往右铺日期轴
左侧任务列整理完毕后,先检查开始时间和结束时间的单元格格式。仅凭外观像日期还不够,必须确保 Excel 识别为真正的日期值。将格式改为日期后,再在右侧横向铺设日期轴,按天递增排列,这样后续甘特条才能根据日期判断自动着色。
如果开始时间原本是文本格式(例如从其他系统复制后左对齐、修改格式也无效),需先转换为日期值,再向右填充。只要日期轴是连续递增的真实日期,后续无论新增任务还是顺延工期,甘特条都会自动移动,不会卡死在原位置。

第三步:用条件格式把每个任务的甘特主条先做出来

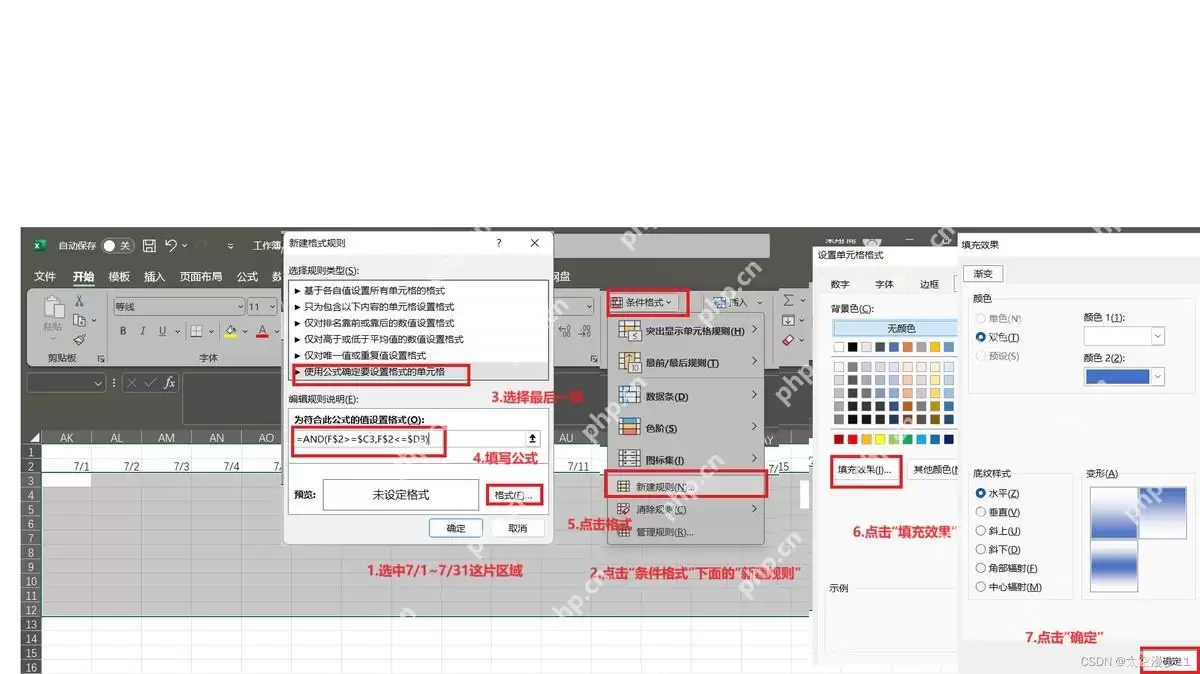

日期轴铺设完成后,选中右侧准备显示进度区间的整块单元格,利用条件格式判断“当前列日期是否落在开始时间和结束时间之间”。符合条件的单元格直接填充颜色,这样每一行任务都会在对应日期区间中显示出一条横向甘特主条。
这一步先实现基本功能,不必急于一次性添加颜色层级、周末底纹或今天高亮。先确认每条任务都能准确落在对应起止日期上,再继续叠加完成进度和迷你图。只要主条位置正确,后续添加任何辅助信息都不会偏移。

第四步:在完成进度列加数据条,做会自动变长的动态进度条
甘特主条制作完成后,回到左侧的完成进度列,选中百分比区域,打开条件格式中的数据条。这样每条任务都会根据完成比例自动显示长短不同的进度条,当更新为30%、60%或90%时,条形长度会立即变化,无需手动绘制形状。
这里有一个细节值得注意:完成进度列中不要混入“未开始”“待确认”这类文字状态。数据条只识别数值,混入文本后长度会失真。更稳妥的做法是单独保留一个状态列用于文字描述,将进度条列仅用于百分比,使视觉判断与数据判断分离。

第五步:插入迷你图,把每条任务的阶段变化压缩到一格里
如果这张表格不仅用于个人跟进排期,还需要用于周会汇报,则可以在右侧再留一列用于放置迷你图。选中某条任务对应的一组阶段数据,点击“插入”中的“迷你图”,选择折线图、柱形图或盈亏图,将结果放置到右侧单元格中。这样每一行任务除了显示甘特条和完成进度外,还能直观查看趋势变化。
迷你图最适合放置周完成量、阶段投入、缺陷变化或里程碑推进等短序列数据。不要将过长的历史明细全部塞入,列宽本身有限,点过多会显得杂乱。控制在一眼能看出上升、回落或停滞的状态即可。

第六步:把迷你图和进度条放在同一行,最后检查联动效果
迷你图插入后,再适当调整列宽、行高和对齐方式,确保甘特主条、完成进度条和迷你图落在同一行中。最终表格最好能实现三层信息同时可读:中间查看排期区间,左侧查看完成度,右侧查看阶段趋势。这样打开表格后,无需切换图表页面即可判断任务是否正常推进。
最后,随意修改一条任务的结束时间和完成进度进行测试。只要甘特主条随之移动、进度条随之变长、迷你图结果仍保留在对应行中,这张表格即可进入日常维护状态。后续新增任务时,直接按照现有格式往下补充一行即可。

这类 Excel 项目甘特图真正实用的地方,不在于看起来多么复杂,而在于修改一次数据就能同时带动排期、进度和趋势三层信息。只要将日期列、进度列和迷你图数据范围先搭建规范,后续每天只需更新任务本身,这张表格就能持续使用。
