7月4日是美国独立日,对核电行业而言,这一天同样意义非凡。去年,特朗普政府曾设定目标:在美国建国250周年之际,推动3座新型微型反应堆达到临界状态。如今,实际完成临界测试的反应堆已达4座,超出了原定计划。
所谓临界,是指反应堆达到能够维持持续核链式反应的状态,这是核反应装置运行中的关键技术节点。在全球电力需求持续攀升,各国积极寻求零排放能源以应对气候变化的背景下,这一进展很容易被解读为新兴核能技术崛起的信号。但先别急着欢呼——临界距离电网供电还很遥远,甚至算不上反应堆具备实际运行能力。从实验室走向商业化发电,这些企业面前还横亘着一系列技术与监管方面的挑战。
此次进展源于美国能源部的反应堆试点项目,这是一条专为新型核反应堆原型机设计的加速通道。去年8月,美国能源部从众多申请中遴选出11个微型反应堆研发计划,为它们提供土地资源,并接入国家实验室的技术支持。与目前美国电网上主流的巨型轻水反应堆相比,这些微型反应堆的规模要小上几十倍甚至几百倍。
率先冲线的是Antares Nuclear公司。今年6月,他们的Mark-0测试反应堆实现临界。随后,Valar Atomics、Deployable Energy和Aalo Atomics也陆续跟进。Aalo的反应堆则是最后一个踩点完成的——测试在7月4日凌晨完成,几乎压着截止日期冲线。
这样的速度,在核电行业的历史上堪称罕见。最著名的对比是佐治亚州的Vogtle核电站三、四号机组:这两座大型反应堆最初预计耗资140亿美元,分别于2016年和2017年投产,但最终晚了整整七年才并网,总花费膨胀到约350亿美元,是原预算的两倍有余。而Valar Atomics、Antares Nuclear、Aalo Atomics都成立于2024年,Deployable Energy更是2025年才成立的新公司——一两年内就跑通了大型项目需要十几年才能触及的技术节点。

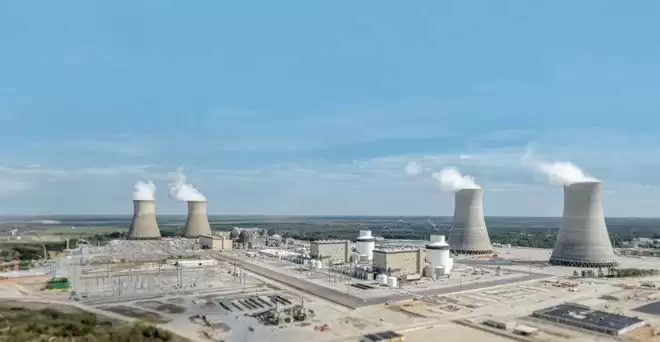

图|Vogtle 核电站三、四号机组(图片来源:Georgia Power)
速度背后隐藏着一个容易被忽略的事实:临界并不等同于发电。
这几座反应堆达成的其实是“零功率临界”。这类测试通常在极低的功率水平下进行,堆芯释放的能量微乎其微,主要目的是验证核链式反应能否被安全启动、维持和关停,而不是产生可用的电力。测试阶段往往不需要完整的冷却与热工系统,也无需接入汽轮发电机组。
要从这一步走向商业发电,反应堆还必须完成满功率运行测试、热工水力性能验证、控制系统响应测试等一系列环节,最终获得美国核管理委员会(NRC)的运行许可证。美国能源部前核能助理部长、威斯康星大学麦迪逊分校核工程系主任Kathryn Huff在播客中谈到,零功率临界测试的达成,未必代表燃料技术或反应堆设计已经取得实质性的工程突破。
换句话说,临界只证明了反应堆有能力“点火”,但要让它稳定安全地产生电力,中间还有大量工程工作。例如,某些设计需要加装冷却系统,将堆芯产生的热量导出,才能持续运转并真正发电。
时间表已经排上日程。Aalo Atomics表示,第二座反应堆已开工建设,计划2027年实现10兆瓦电力输出,为现场数据中心供电;Deployable Energy则把商业化部署的目标定在2028年。
这些时间表能否兑现?业内态度普遍谨慎。核反应堆是极其复杂的工程系统,同时受严格监管约束,企业推进速度很大程度上不由自身技术能力决定,监管审批往往才是真正的瓶颈。美国民用与商业核能由美国核管理委员会(NRC)监管,其审批流程一向缓慢,是核能项目推进中反复出现的老问题。
2026年5月,美国核管理委员会(NRC)公布了拟议中的Part 57许可框架,适用于微型反应堆及风险特征相近的其他反应堆。新框架试图采用更灵活、风险知情的监管方式,并为标准化、批量部署的反应堆减少重复审查。根据方案,NRC希望在正式受理完整申请后的6至12个月内完成运行许可证审查。不过,这一制度能否真正缩短项目周期,仍需等待规则落地和首批商业许可实践的检验。
甚至连核能阵营内部也存在分歧。公共政策智库Third Way的一份分析认为,政府目前投入在微型反应堆项目上的资源,对整个核电扩容的目标而言是一种无益的分散,人为加速的项目时间表只是权宜之计。但支持者会反驳:微型反应堆审批周期短、单堆风险低、建造模式高度标准化,本身瞄准的就是数据中心、偏远地区或军事基地供电这类分布式、小规模的负荷需求,走的是一条与大型堆完全不同的赛道,谈不上分流资源。
对美国核电行业而言,微型反应堆实现临界无疑是一个重要节点,但它更像长跑中的起跑信号,而不是终点。未来这些技术能否真正走向商业化,成为电网的重要电力来源,还取决于后续工程建设、监管审批以及成本控制等多重因素。
