SemiAnalysis:2026年半数美国数据中心取消系假警报

时间:2026-06-20 14:24
国内数据中心建设放缓的悲观叙事被SemiAnalysis驳斥为假警报。机构指出,2026年产能预测调整不足5%,局部延期属常态,核心产能稳定。恐慌源于信息误读与样本偏差,市场过度放大情绪,行业基本面并未转弱。

美国数据中心建设放缓的负面预期持续扰动市场,然而,在悲观情绪背后,真实的数据正引导理性投资者重新审视这场集体误判。简而言之,市场情绪与客观数据之间存在显著偏差。

6月18日,独立行业研究机构SemiAnalysis发布报告,明确反驳了广为流传的“美国数据中心建设将大幅放缓,2026年半数规划产能将遭取消或延期”的极端判断。深入剖析可知,此轮恐慌的根源在于信息解读偏差与样本选择失真。数据显示,美国数据中心2026年的真实交付产能并未出现断崖式下滑,整个行业的建设节奏仍具韧性。

从核心预测数据观察,过去六个月内,SemiAnalysis对2026年末北美超大规模自建数据中心产能的预测调整幅度仅为1%,而托管型数据中心产能预测的波动不足5%,整体预期保持稳定。数据本身足以说明问题:行业产能曲线远未触及市场所渲染的崩塌边缘。

当然,局部项目的延期确实不可避免,但这属于大型基础设施建设周期中的常态调整,并非需求方向发生转变的先行信号。当前市场的悲观情绪已被过度放大,板块估值的剧烈波动更多反映了情绪层面的过度反应,而非行业基本面的根本性恶化。


AI盲目采信公告,市场情绪放大恐慌

"2026年美国半数数据中心产能将遭取消或延期"——这一说法近期在金融与社交媒体上广泛传播,其源头可追溯至彭博社4月1日的一篇报道,随后被多家科技媒体以更耸动的标题进一步放大。

然而,独立研究机构SemiAnalysis直言,这一恐慌叙事纯属"AI拼凑出的虚假警报"——大量所谓的产能预测模型仅依赖AI工具抓取新闻稿,将未经核实的吉瓦级(GW级)项目公告当作既定事实,完全忽略了实际建设工期、电网接入和审批流程等关键变量。这句话点出了问题的核心:数据质量决定了结论的可靠性。

该机构坦言,局部项目的延期确实存在,但绝大多数被标记为"取消或延期"的项目都集中在早期阶段——这些项目本就缺乏融资、审批或设备订单支撑,从未真正具备2026年交付的条件。换言之,它们从一开始就不应被纳入“交付产能”的统计范畴。

“半数延期”的数学谬误:问题出在统计分母

SemiAnalysis认为,市场广为流传的“2026年50%产能延期或取消”的结论,核心问题不在于“取消项目”的分子数量,而在于统计基数的分母偏差。这就好比以局部审视全局,样本的局限性直接导致结论严重失真。

按照市场引用的Sightline Climate统计,2026年美国12吉瓦(GW)规划产能中,仅有5吉瓦(GW)处于在建状态。但SemiAnalysis通过卫星视觉模型独立核验发现,仅美国前两大超大规模云厂商的自建在建产能,就已突破5吉瓦(GW),这尚未计入第三方开发商手中的多个吉瓦级在建项目。

这意味着,Sightline的统计口径仅覆盖了公开披露的大型标杆项目,并未囊括行业完整的开发管线。而这类高调公开的早期项目,本身就具备不确定性高、易延期跳票的特征。因此,“半数产能延期”的说法,仅适用于小众的投机性公告项目,完全不能代表美国数据中心整体的建设格局,更无法定义行业的真实景气度。



延期现象确有发生,但成因清晰、范围可控

SemiAnalysis并未否认行业存在延期现象,并且已提前预警了STACK Infrastructure、Oracle、Nebius、Core Scientific等企业的项目风险。但该机构明确指出,行业延期并非系统性停摆,而是集中在特定场景。市场的延期案例可以归纳为三类核心类型:

第一类,早期投机性项目。这类项目多由行业新进入者推出,规划方案激进、交付时间脱离实际,尚未进入实质性落地阶段。第二类,成熟项目的节奏偏差。开发商低估了设备交付、天气施工、机电调试等变量的影响,对建设周期过度乐观。第三类,合规约束型延期。项目进入建设后期后,因遭遇审批许可、本地舆情阻力,被迫调整设计方案、更换电力来源,从而拉长了交付周期。

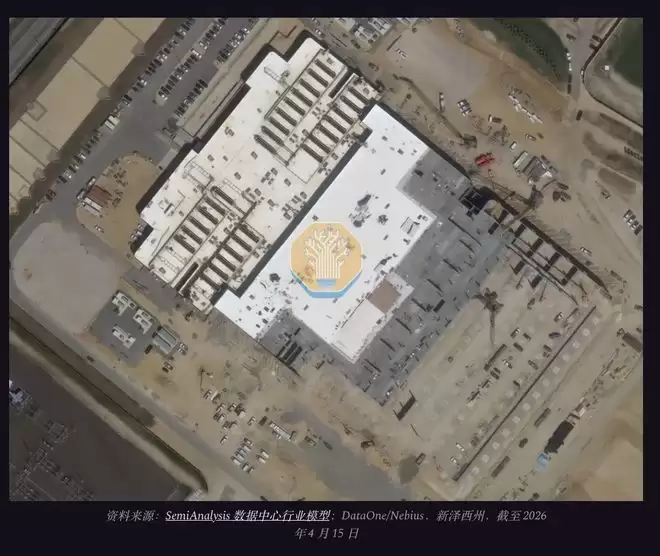

具体案例更具说服力。以Nebius新泽西园区为例,首期50兆瓦(MW)原计划4个月落地,最终耗时10个月才完成交付——这是典型的第二类延期。Core Scientific的Denton园区则因审批受阻、设计变更、供应链中断等多重因素交织,导致250兆瓦(MW)年度交付目标落空,属于第一类与第二类叠加的延期案例。

Oracle/STACK新墨西哥项目则是典型的第三类延期——因燃气管道受阻、排放审批卡壳,投产时间从2026年直接推迟至2029年。这三个案例均指向同一结论:延期现象确实存在,但影响范围相对集中,成因路径清晰可追溯。


市场恐慌的本质:三类无效噪音干扰核心判断

在SemiAnalysis看来,本轮市场的系统性恐慌,本质上是受到了三类对产业无实质性影响的“噪音信息”的误导,从而过度放大了行业的短期风险。

其一,地方建设暂停政策。截至2026年4月,美国有12个州推出了管控法案,但这些法案仅针对早期规划项目,不涉及2026年的核心交付产能。缅因州禁令涉及的规划产能不足5兆瓦(MW),根本谈不上实质性影响。

其二,区域性舆情阻力。各地出现的抗议、改区驳回、企业撤项等案例,大多停留在纸面规划阶段,没有土地、设备或电网协议支撑,从未被纳入有效的交付产能,不影响真实订单。

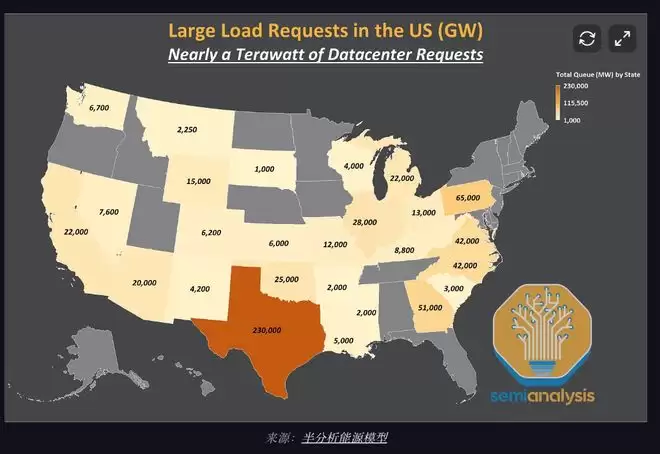

其三,海量无效的规划公告。电网申请队列中存在大量“虚拟产能”。以德州ERCOT为例,累计收到了超过410吉瓦(GW)的数据中心负荷申请(约为历史峰值的5倍),其中SemiAnalysis测算约311吉瓦(GW)属于投机性虚拟需求,根本无法转化为真实产能。这些噪音如果被当作有效供给,市场自然会得出错误的恐慌结论。


风险出清,而非需求崩塌

SemiAnalysis认为,市场产生悲观误判的根本原因在于未能区分项目的风险层级。此轮延期或取消的项目高度集中于早期投机圈层,属于行业结构性过剩的部分;而2026年的核心交付产能则来自落地确定性极强的优质项目,这类项目普遍具备土地确权、明确供电方案、合规审批落地、长周期设备订单锁定及实质性施工进展等多重条件。

针对行业共通的瓶颈,头部运营商已形成了成熟的破局路径。在政策层面,他们深耕地方审批与社区合作,对高阻力区域提前撤场,转向政策友好区或棕地开发;在硬件层面,则针对电网接入长达7至10年、核心设备交付周期一年以上的痛点,通过直接投资电网、锁定带电土地、配套分布式发电、预付定金锁定设备产能以及模块化预制施工等手段,有效对冲了供应链与基建瓶颈,保障了核心项目按既定节奏推进。

因此,真正的结论是:恐慌更多地源于风险误判,基本面支撑并未动摇。风险与机遇从来都需要放在正确的刻度上去衡量。

来源:https://www.163.com/dy/article/KVQEVTU805198NMR.html
上一篇废旧锂电池回收率超98%的新技术突破 下一篇王大珩故居到长春光学科技馆探寻光之轨迹
本站内容用于信息整理与展示,如有侵权或内容问题请及时联系处理。

相关推荐

补充同频道和同主题内容,方便继续浏览更多相关内容。

同类最新

继续查看同栏目最近更新的文章。

更多
年国家能源局充换电服务业用电量增速48.8%
科技数码 · 2026-06-29

年国家能源局充换电服务业用电量增速48.8%

2025年全社会用电量达103682亿千瓦时,同比增长5 0%。充换电服务业用电增速高达48 8%,信息传输与软件服务业增速17 0%。第三产业和居民用电对增长贡献率合计占一半。中国成为全球首个年度用电量超10 4万亿千瓦时的国家。

追风者 GLACIER ONE 360 S25 液冷散热器新品上市 联体风扇售价429元
科技数码 · 2026-06-29

追风者 GLACIER ONE 360 S25 液冷散热器新品上市 联体风扇售价429元

追风者冰川360S25液冷散热器售价429元,三联一体风扇便捷安装,冷头小体积纯铜底座噪音18dB,风扇转速300-2000RPM、风量75CFM、静压2 96mmAq,五年质保漏液包赔。

三星Galaxy Watch8用户反馈谷歌后台组件异常
科技数码 · 2026-06-29

三星Galaxy Watch8用户反馈谷歌后台组件异常

三星GalaxyWatch8、Watch5Pro、Watch6及Watch7用户反映,GooglePlayServices后台耗电异常,电量占比最高达99 97%,远超正常水平,严重影响续航。目前故障原因不明,谷歌尚未发布官方声明。

罗永浩批苹果iOS 27创新不足 盼新CEO改进
科技数码 · 2026-06-29

罗永浩批苹果iOS 27创新不足 盼新CEO改进

罗永浩批评苹果iOS27创新不足,称仅有双iPhone同号、音量分离等数十项细节改进,认为库克时代缺乏突破性创新,股市虽好但消费者只能被迫接受挤牙膏式升级。

年国产车出口710万辆,两家车企销量破百万
科技数码 · 2026-06-29

年国产车出口710万辆,两家车企销量破百万

2025年国产汽车出口总量达710万辆,同比增长21%。奇瑞以134万辆居首,比亚迪105万辆次之,上汽乘用车出口占比60%最高,长城出口51万辆。吉利、长安等主流品牌同步增长,小鹏、零跑等新兴品牌海外拓展加速。
